はじめに:PMIにおける「測れないものは管理できない」という鉄則
M&Aの成否は、クロージング後の統合プロセス(PMI:Post Merger Integration)にかかっています。しかし、多くの企業が「統合計画は立てたものの、実行段階で頓挫してしまう」という課題に直面します。その最大の原因は、統合効果(シナジー)の進捗を適切にモニタリングする仕組みが欠如していることにあります。
著名な経営学者ピーター・ドラッカーの言葉とされる「測れないものは管理できない(What gets measured gets managed)」は、PMIにおいて最も重要な金言です。統合効果を具体的な数値指標(KPI)に落とし込み、定期的にモニタリングする仕組みを構築しなければ、PMIは単なる「お祭り騒ぎ」で終わってしまいます。
本記事では、公認会計士の視点から、PMIにおける統合効果のモニタリング指標(KPI)の設定方法と、それを実効性のある管理サイクルに落とし込むための実践的なアプローチを解説します。
第1章:統合効果モニタリングの全体像と目的
PMIにおけるモニタリングは、単なる「数字の報告会」ではありません。それは、統合の進捗を可視化し、早期に課題を発見して軌道修正を図るための「経営の羅針盤」です。
モニタリングの3つの目的
- 進捗の可視化とアカウンタビリティの明確化
統合計画が予定通りに進んでいるかを客観的な数値で把握します。同時に、各施策の責任者(オーナー)を明確にし、実行へのコミットメントを高めます。 - 早期警戒システム(Early Warning System)の構築
計画からの乖離(遅延や未達)を早期に検知し、問題が深刻化する前に対策を打つためのアラート機能として機能します。 - ステークホルダーへのコミュニケーション
経営陣、従業員、そして投資家に対して、統合が順調に進んでいることを定量的なデータに基づいて説明し、安心感と期待感を醸成します。

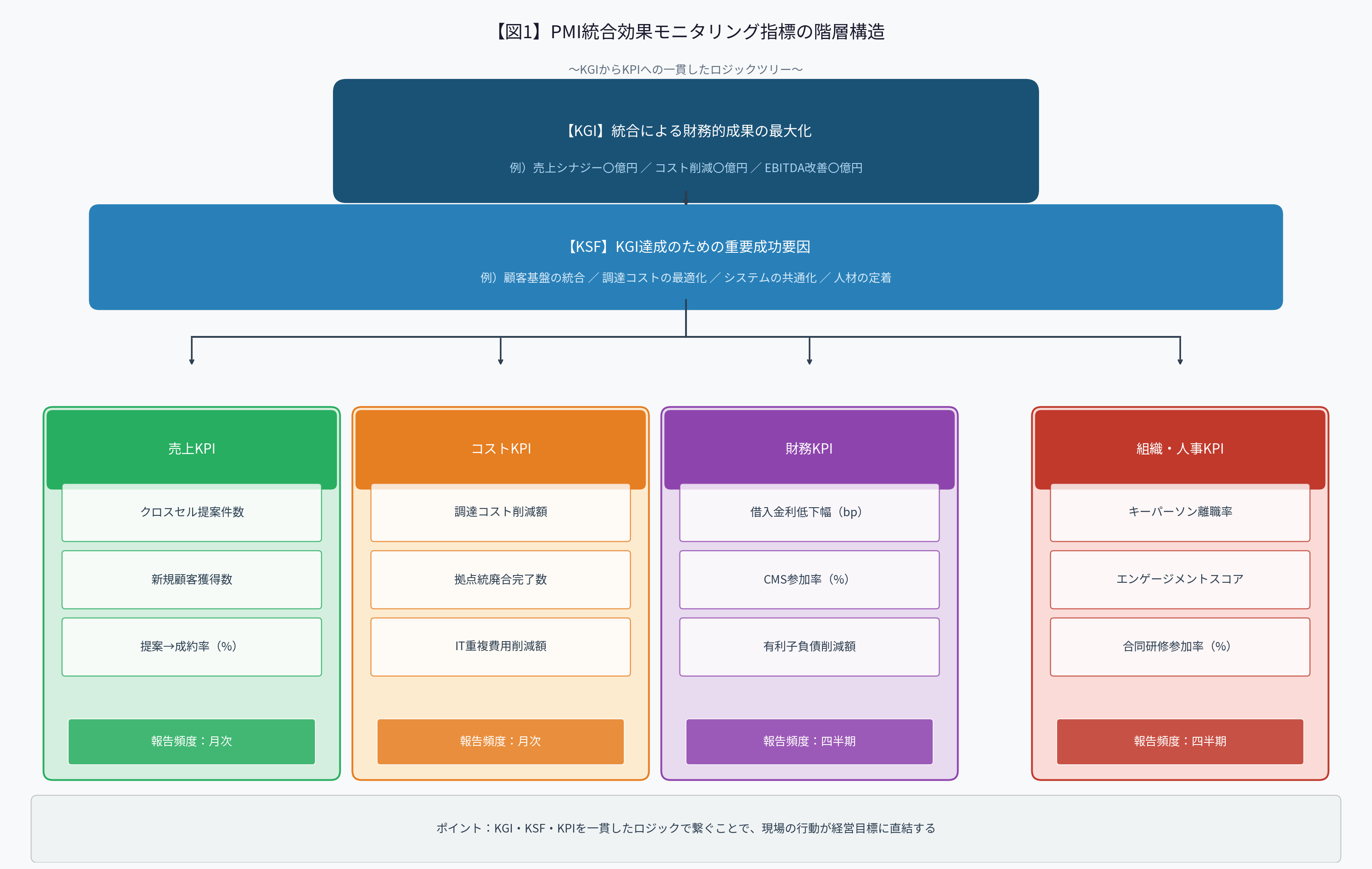

モニタリングの階層構造
効果的なモニタリングのためには、指標を階層化することが重要です。最上位の経営目標(KGI)から、現場の行動指標(KPI)までを一貫したロジックで繋ぐ必要があります。
- KGI(Key Goal Indicator):統合による最終的な財務的成果(例:売上シナジー〇億円、コスト削減〇億円)
- KSF(Key Success Factor):KGIを達成するための重要な成功要因(例:顧客基盤の統合、システムの共通化)
- KPI(Key Performance Indicator):KSFの達成度を測る具体的な行動・プロセス指標(例:クロスセル提案件数、システム移行完了率)

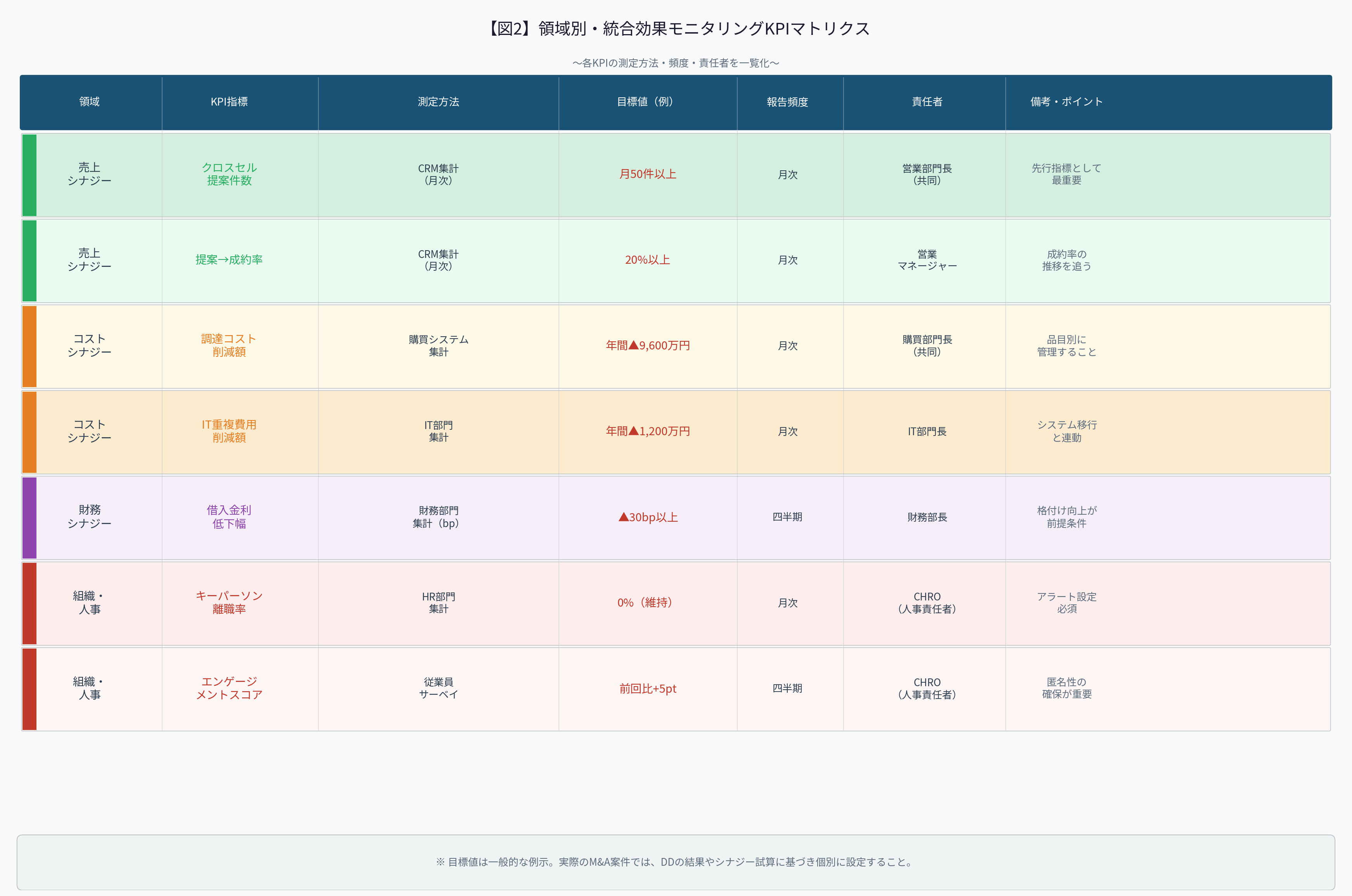

第2章:領域別・統合効果モニタリング指標(KPI)の設定例
統合効果は多岐にわたるため、領域ごとに適切なKPIを設定する必要があります。ここでは、代表的な4つの領域(売上、コスト、財務、組織・人事)におけるKPIの設定例を紹介します。
1. 売上シナジー(トップライン)のモニタリング
売上シナジーは不確実性が高いため、結果指標(売上高)だけでなく、先行指標(プロセス)を細かくモニタリングすることが重要です。
- クロスセル・アップセル
- 相互提案件数(月次)
- 提案からの成約率(%)
- クロスセルによる新規獲得顧客数
- 新市場・新チャネル開拓
- 新チャネルでの取扱店舗数・アカウント数
- 新市場でのリード獲得数
2. コストシナジー(ボトムライン)のモニタリング
コストシナジーは比較的確実性が高いため、実行スピードと削減額を厳格に管理します。
- 共同購買・調達の最適化
- 統合購買への切り替え完了品目数(%)
- 品目別の単価下落率(%)
- 拠点・設備の統廃合
- 統廃合完了拠点数
- 拠点統合に伴う賃料・維持費の削減額
- ITシステムの統合
- システム移行完了率(マイルストーンベース)
- 重複ライセンス・保守費用の削減額
3. 財務シナジーのモニタリング
資金効率の向上や資本コストの低減など、財務面での統合効果を測定します。
- 資金効率の改善
- グループ・キャッシュ・マネジメント・システム(CMS)への参加率
- 有有利子負債の削減額
- 資本コストの低減
- 借入金利の低下幅(bp)
- 資金調達コストの削減額
4. 組織・人事(無形シナジー)のモニタリング
最も測定が難しい領域ですが、従業員のエンゲージメントや企業文化の融合度合いを定量化する努力が必要です。
- 人材の定着と融合
- キーパーソン(重要人材)の離職率
- 従業員エンゲージメントスコア(定期サーベイ)
- ノウハウの共有
- 合同研修・勉強会の開催回数と参加率
- ベストプラクティスの横展開事例数

第3章:実効性のあるモニタリング・サイクルの構築
KPIを設定しただけでは、モニタリングは機能しません。それを運用するための「体制」と「会議体(サイクル)」を構築することが不可欠です。
PMO(Project Management Office)の役割
モニタリングの要となるのがPMOです。PMOは、各分科会(分科会)から上がってくるデータを集約・分析し、経営陣(ステアリング・コミッティ)に対して客観的な報告を行う「事務局」として機能します。
PMOには、単なるデータの取りまとめ役ではなく、遅延しているプロジェクトに対して介入し、課題解決を支援する「推進役」としての役割が求められます。

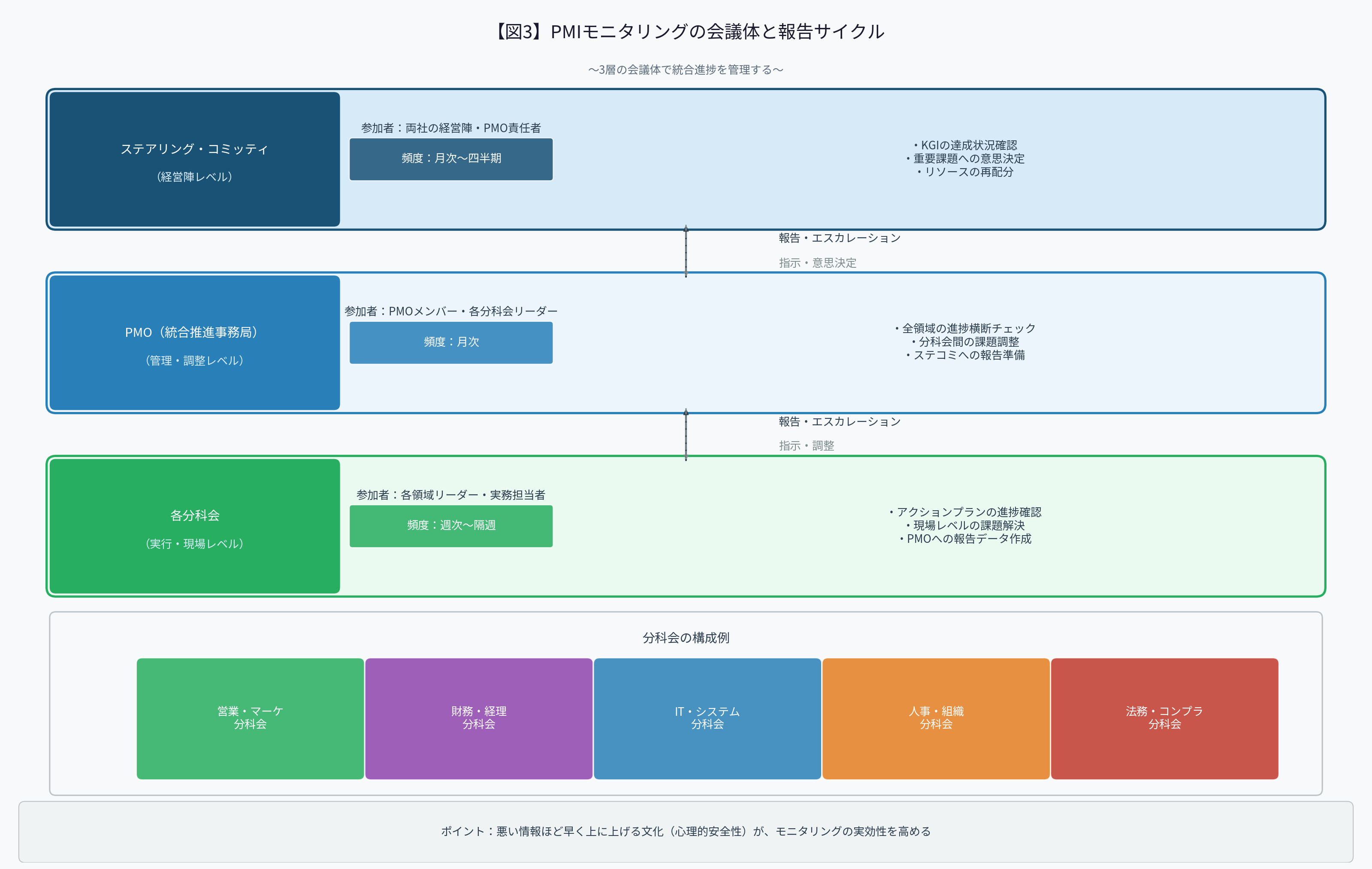

モニタリング会議体の設計
モニタリングは、階層に応じた適切な頻度と粒度で実施する必要があります。
- 分科会レベル(週次〜隔週)
- 参加者:各領域のリーダー、実務担当者
- 内容:具体的なアクションプランの進捗確認、現場レベルの課題解決
- PMOレベル(月次)
- 参加者:PMOメンバー、各分科会リーダー
- 内容:全領域の進捗横断チェック、分科会間の調整、ステアリング・コミッティへの報告事項の整理
- ステアリング・コミッティ(月次〜四半期)
- 参加者:両社の経営陣、PMO責任者
- 内容:KGIの達成状況確認、重要課題に対する意思決定、リソースの再配分

第4章:モニタリングを形骸化させないための「3つの鉄則」
多くの企業で、PMIのモニタリングが形骸化(単なる報告のための報告)してしまうケースが見られます。これを防ぐための3つの鉄則を紹介します。
鉄則1:指標(KPI)は「絞り込む」こと
「あれもこれも」と欲張ってKPIを数十個も設定すると、データを集めること自体が目的化してしまい、現場が疲弊します。本当に重要な指標(KSFに直結するもの)を、各領域で3〜5個程度に絞り込むことが重要です。
鉄則2:「信号機(トラフィックライト)」で直感的に可視化すること

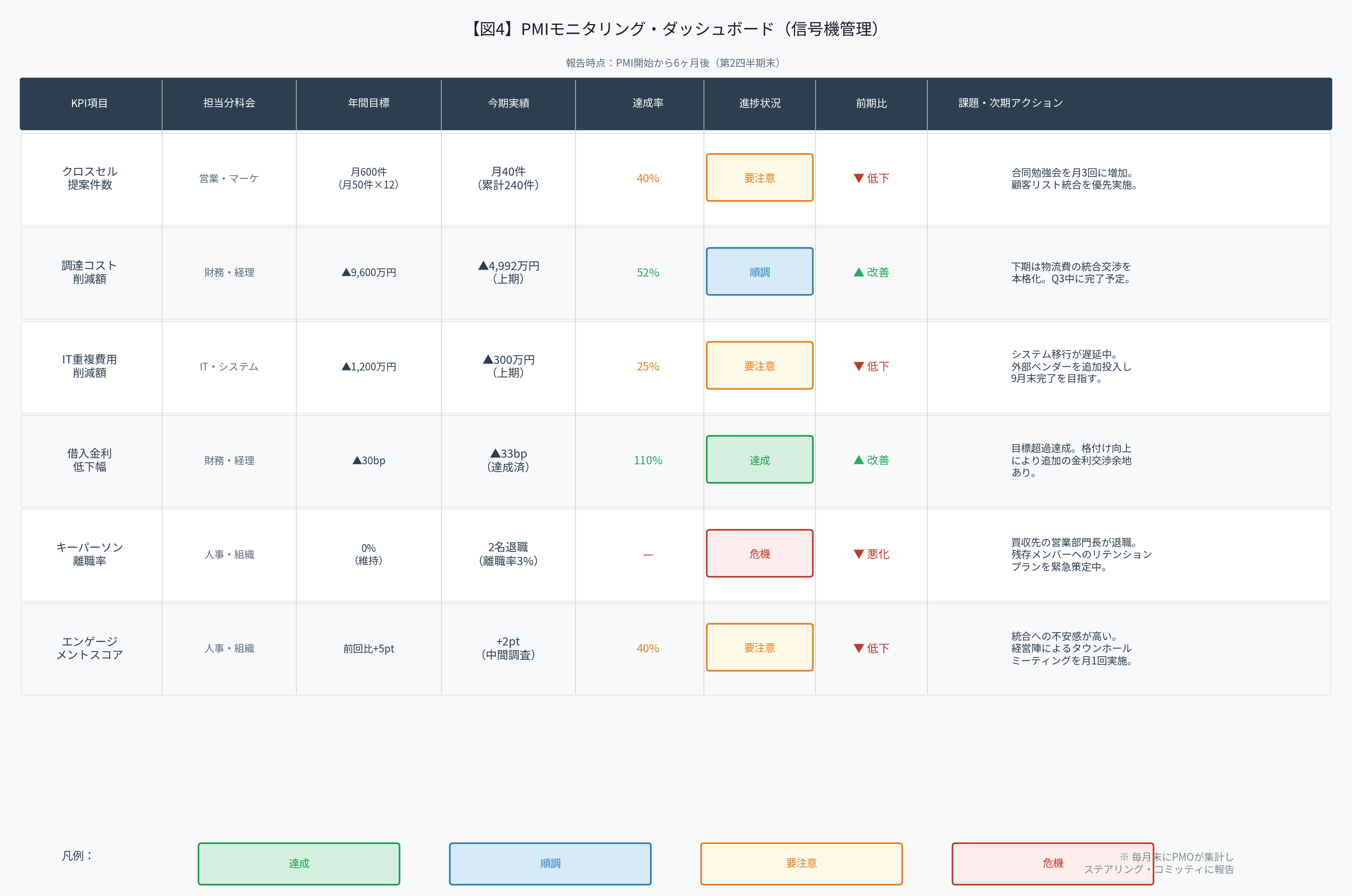

経営陣が瞬時に状況を把握できるよう、進捗状況を「青(順調)」「黄(要注意・遅延気味)」「赤(危機的・大幅遅延)」の3色で可視化するダッシュボードを活用します。特に「赤」の項目については、報告だけでなく「なぜ遅れているのか」「どうリカバリーするのか」の対策案をセットで報告させることが必須です。
鉄則3:ネガティブな情報の報告を「賞賛」する文化を作ること
モニタリングにおいて最も恐れるべきは、「悪い情報が隠蔽されること」です。遅延や失敗の報告を叱責するのではなく、「早期にアラートを上げてくれたこと」を評価し、組織全体で課題解決に取り組む心理的安全性(Psychological Safety)を担保することが、PMOと経営陣の重要な役割です。

第5章:統合効果の「刈り取り」に向けたマイルストーン管理

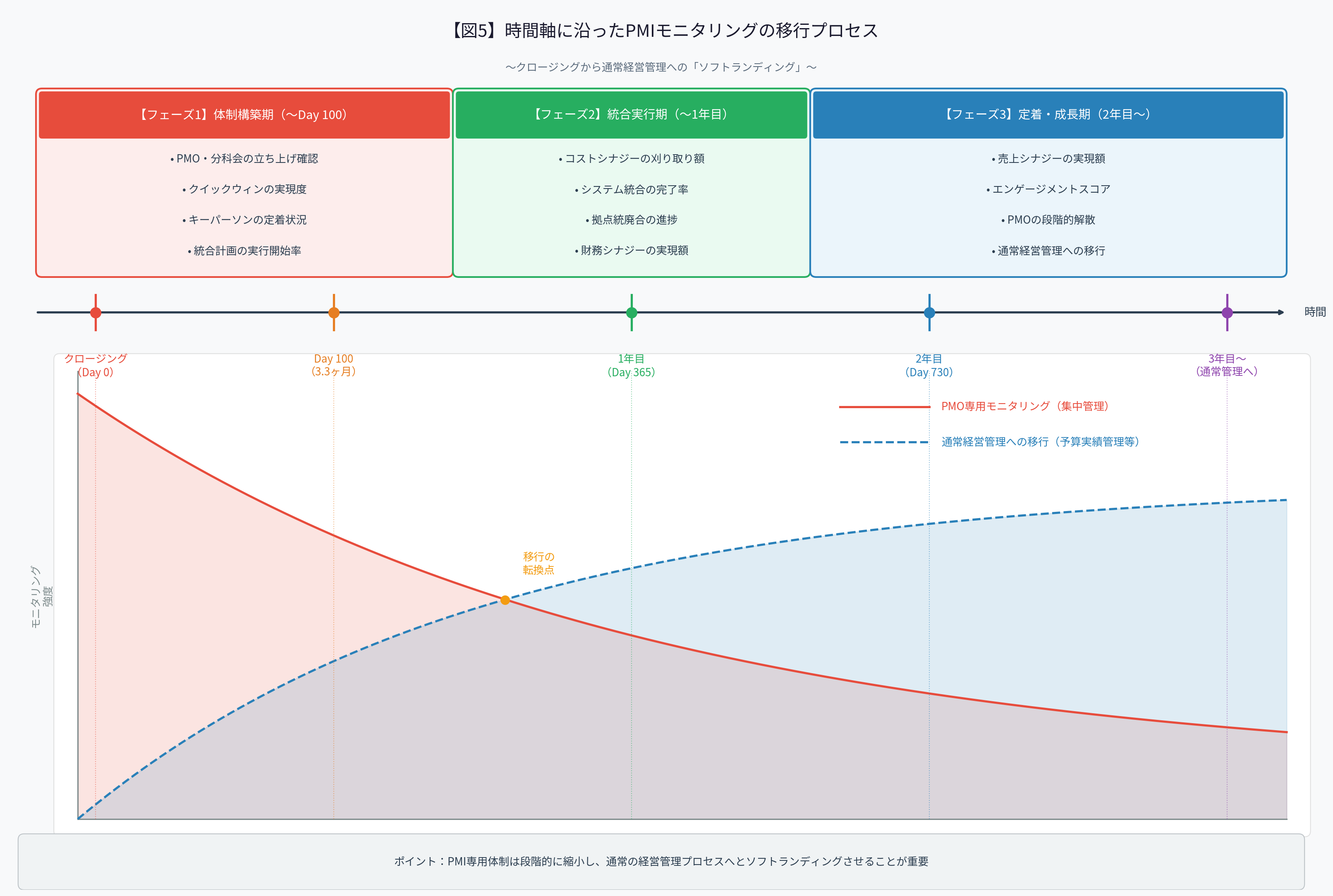

PMIは長期戦です。統合効果を確実に刈り取るためには、時間軸に沿ったマイルストーン管理が有効です。
100日プラン(Day 100)までのモニタリング
クロージング後最初の100日間は、PMIの成否を分ける最重要期間です。ここでは、財務的な成果(KGI)よりも、統合に向けた「体制構築」や「クイックウィン(早期の小さな成功体験)」の実現度(KPI)を重視してモニタリングします。
1年目(Day 365)のモニタリング
1年経過時点では、コストシナジーの刈り取り状況が主要なモニタリング対象となります。拠点統廃合やシステム統合など、計画通りにコスト削減が進んでいるかを厳格にチェックします。
2〜3年目のモニタリング
2年目以降は、売上シナジーや組織風土の融合といった、中長期的な効果の実現度をモニタリングします。この時期になると、PMI特有の体制(PMOなど)は徐々に解散し、通常の経営管理プロセス(予算実績管理など)へとモニタリング機能を移行(ソフトランディング)させていきます。

おわりに:モニタリングは「統合の鼓動」である
PMIにおけるモニタリングは、統合という新たな生命体が力強く脈打っているかを確認する「鼓動(ハートビート)」の確認作業です。
精緻な指標を設定し、厳格なサイクルを回すことは、時に現場にとって負担に感じられるかもしれません。しかし、その「健全な緊張感」こそが、M&Aで描いたバラ色のシナジー計画を、現実の利益へと変換するための唯一の道なのです。
「測れないものは管理できない」。この鉄則を胸に刻み、実効性のあるモニタリング体制を構築することが、PMI成功の方程式の重要なピースとなります。
