はじめに:M&Aの真の勝負は「クロージング後」に始まる
M&A(企業の合併・買収)において、多くの経営者や担当者は「クロージング(取引実行)」をゴールと捉えがちです。しかし、公認会計士として数多くのM&A実務に携わってきた経験から言えば、クロージングは単なるスタートラインに過ぎません。M&Aの成否を分ける真の勝負は、クロージング後の「PMI(Post Merger Integration:経営統合プロセス)」にあります。
PMIとは、買収した企業を自社のグループに組み込み、期待したシナジー(相乗効果)を実現するための統合プロセスのことです。どれほど精緻なデューデリジェンス(DD)を行い、有利な条件で契約を締結したとしても、PMIが失敗すればM&Aは失敗に終わります。実際、M&Aの失敗事例の多くは、PMIの準備不足や実行の遅れに起因しています。
本記事では、PMIを成功に導くための「方程式」として、特に重要な「100日プラン」の作り方と、その期間に実行すべき重要施策について、実務的な視点から徹底的に解説します。
第1章:PMIの全体像と「100日プラン」の重要性

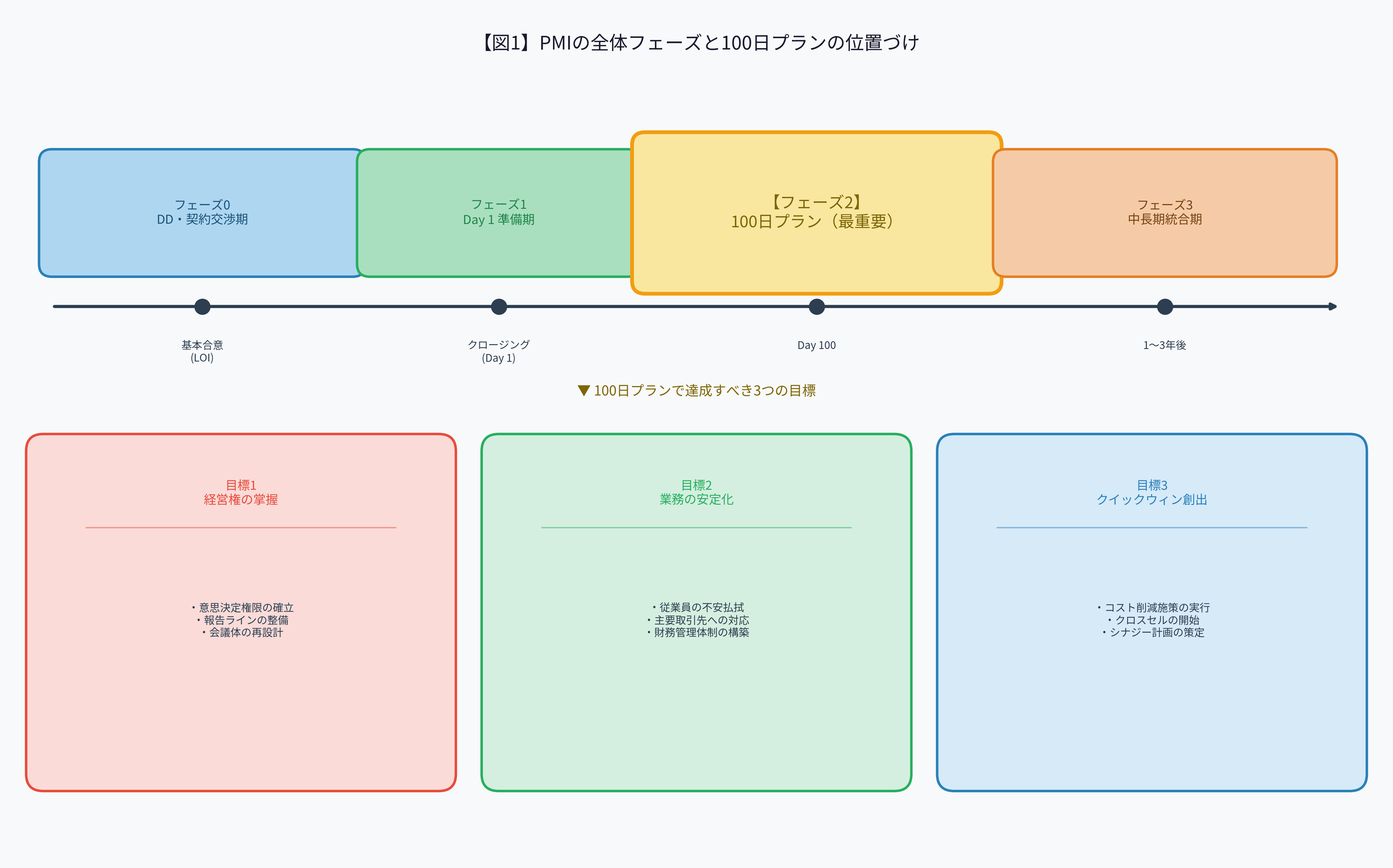

PMIの3つのフェーズ
PMIは、一般的に以下の3つのフェーズで進行します。
- Day 1(クロージング日)までの準備フェーズ:基本合意からクロージングまでの期間に、統合の基本方針を策定し、Day 1から直ちに実行すべき事項を準備します。
- 100日プラン(Day 1〜Day 100)フェーズ:クロージング後、最初の約3ヶ月間(100日)で、経営権の掌握、業務の安定化、そして短期的な成果(クイックウィン)の創出を目指します。
- 中長期的な統合フェーズ(Day 101以降):本格的なシナジー創出に向けた業務プロセスの統合、システム統合、企業文化の融合などを、1〜3年かけてじっくりと進めます。
なぜ「100日」なのか?
PMIにおいて「最初の100日」が特別視されるのには、明確な理由があります。
第一に、「モメンタム(勢い)」の維持です。M&A直後は、対象会社の従業員も「これから会社はどう変わるのか」と強い関心と不安を抱いています。この時期に迅速かつ明確な方針を示し、目に見える変化を起こすことで、組織全体にポジティブなモメンタムを生み出すことができます。
第二に、「経営権の確実な掌握」です。買収したとはいえ、実態としての経営権を掌握できなければ、ガバナンスを効かせることはできません。最初の100日で、意思決定プロセスや報告ラインを確立し、コントロールを効かせる体制を構築する必要があります。
第三に、「クイックウィン(早期の成功体験)」の創出です。短期間で実現可能なコスト削減や売上向上施策を実行し、目に見える成果を出すことで、統合に対する社内外の懐疑的な見方を払拭し、関係者のモチベーションを高めることができます。
第2章:100日プランの作り方:5つのステップ

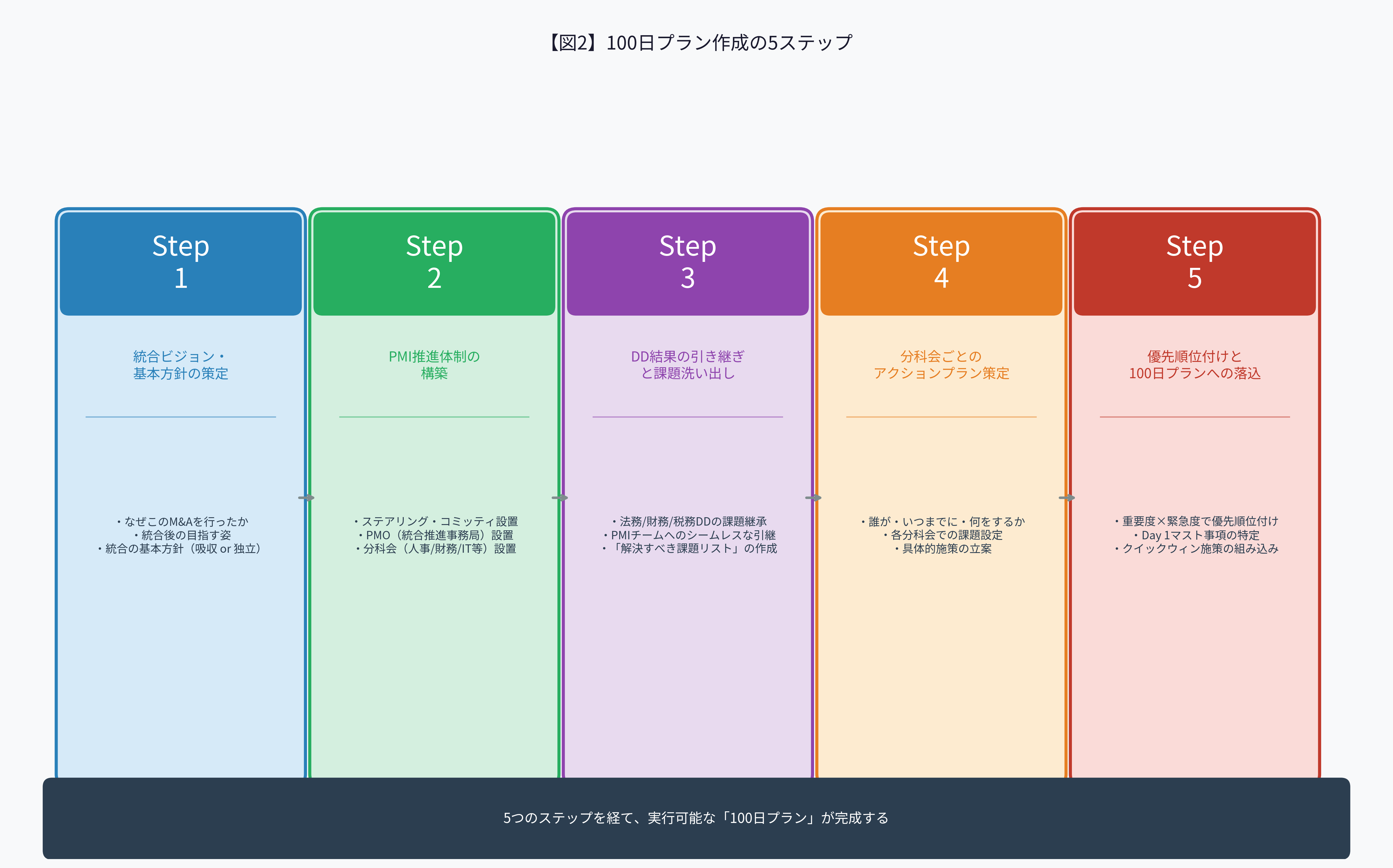

効果的な100日プランを作成するためには、以下の5つのステップを踏むことが重要です。
Step 1:統合ビジョンと基本方針の策定
まずは、「なぜこのM&Aを行ったのか」「統合後にどのような姿を目指すのか」というビジョンを明確にします。その上で、統合の基本方針(例:吸収合併して完全に一体化するのか、独立した子会社として運営するのか等)を決定します。このビジョンと方針が、すべてのPMI施策の羅針盤となります。

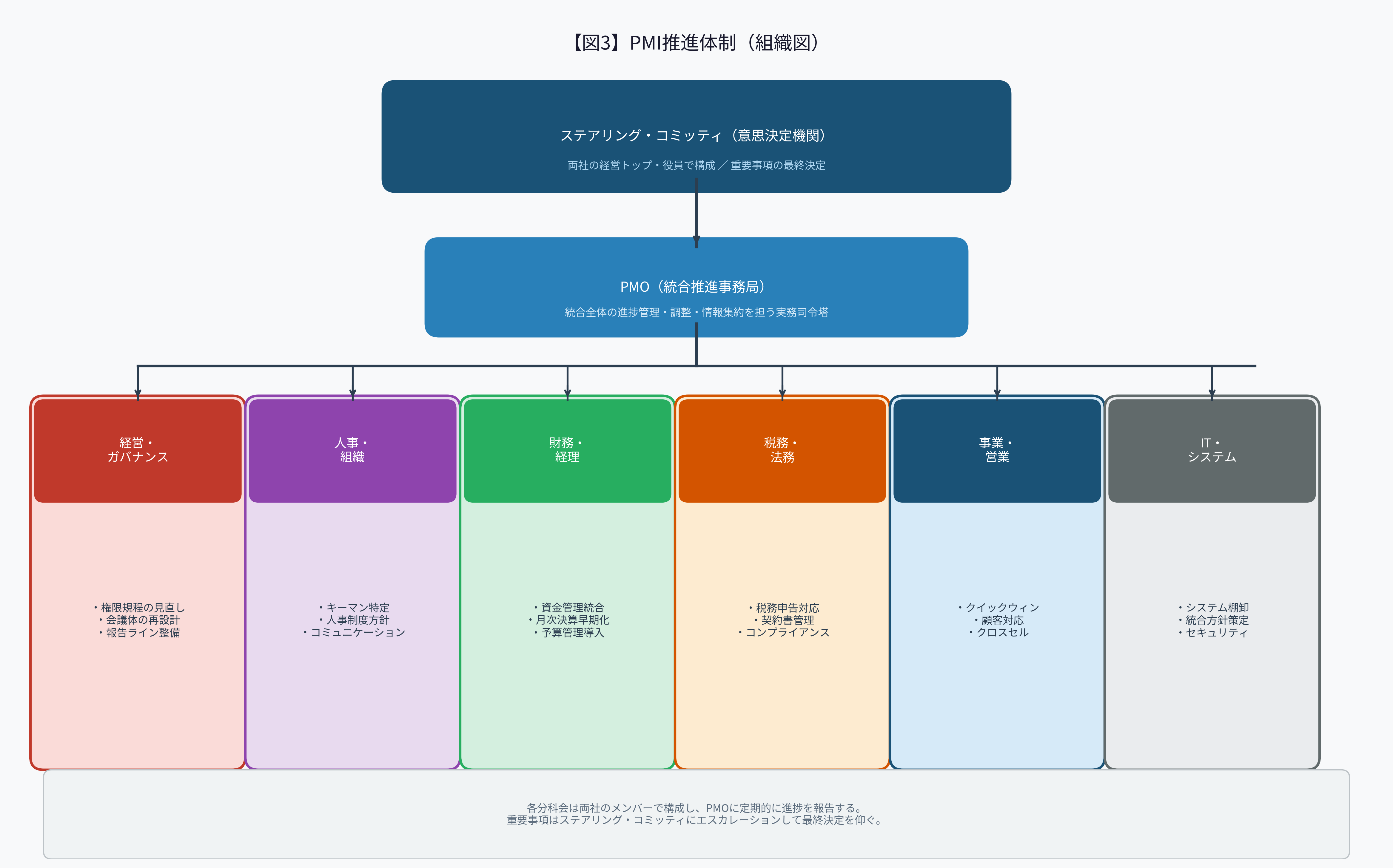

Step 2:PMI推進体制(統合準備委員会)の構築

PMIを強力に推進するための体制を構築します。通常は、両社の経営陣からなる「ステアリング・コミッティ(意思決定機関)」と、その下で実務を担う「PMO(Project Management Office:統合推進事務局)」、そして各業務領域(人事、財務、IT、営業など)の「分科会」を設置します。
Step 3:デューデリジェンス(DD)結果の引き継ぎと課題の洗い出し
法務、財務、税務、ビジネスなどの各DDで発見された課題やリスクを、PMIチームに確実に引き継ぎます。DDは「買収するか否か」「いくらで買うか」を判断するためのものですが、PMIにおいては「統合後に何を解決すべきか」という課題リストとして活用します。
Step 4:分科会ごとの課題設定とアクションプランの策定
各分科会において、DD結果や両社の現状分析に基づき、解決すべき課題を設定します。そして、それらの課題を解決するための具体的なアクションプラン(誰が、いつまでに、何をするか)を策定します。
Step 5:優先順位付けと100日プランへの落とし込み
洗い出されたすべてのアクションを最初の100日で実行することは不可能です。そのため、「重要度」と「緊急度(実現までのスピード)」の2軸で優先順位を付けます。特に、Day 1に必須の事項(Day 1マスト)と、100日以内に成果を出せる事項(クイックウィン)を優先的に100日プランに組み込みます。
第3章:【領域別】100日プランの重要施策

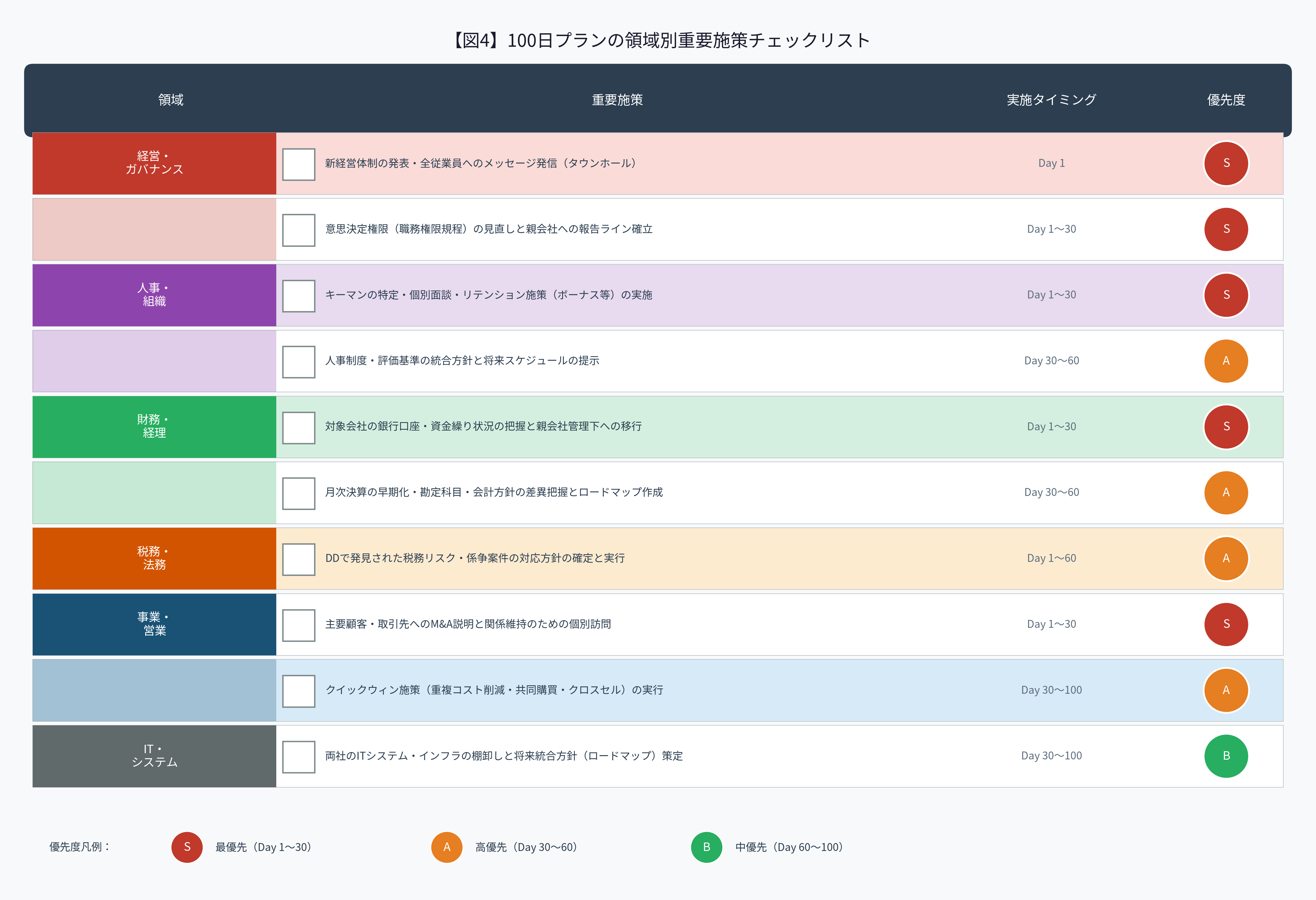

100日プランに盛り込むべき重要施策は、大きく「経営・ガバナンス」「人事・組織」「財務・経理」「事業・業務」の4つの領域に分けられます。
1. 経営・ガバナンス領域
経営権を掌握し、意思決定のスピードと質を確保するための施策です。
- 新経営体制の発表とメッセージ発信:Day 1に、新社長や役員体制を発表し、全従業員に向けて統合の意義や今後のビジョンを直接語りかけます(タウンホールミーティングなど)。
- 意思決定権限(職務権限規程)の見直し:対象会社のどのレベルの決裁を親会社(買収側)に上げるべきか、権限基準を明確にします。
- 会議体の再設計:取締役会や経営会議の開催頻度、参加者、報告フォーマットを統一し、経営状況をタイムリーに把握できる体制を構築します。
2. 人事・組織領域
従業員の不安を払拭し、人材の流出を防ぐための施策です。
- キーマンのリテンション(引き留め):対象会社の事業継続に不可欠なキーマンを特定し、個別の面談やリテンション・ボーナスの提示などを行い、離職を防ぎます。
- 人事制度・評価基準の方向性提示:給与や評価制度がすぐに変わるわけではないことを伝えつつ、将来的な統合の方向性(いつ頃までに、どのような方針で統合するか)を示し、安心感を与えます。
- コミュニケーション・プランの実行:社内報やイントラネットを活用し、統合の進捗状況や両社の相互理解を深める情報を継続的に発信します。
3. 財務・経理領域
グループとしての財務規律を確立し、正確な業績管理を行うための施策です。
- 資金管理(トレジャリー)の統合:対象会社の銀行口座や資金繰り状況を把握し、親会社の管理下に置きます。必要に応じてCMS(キャッシュ・マネジメント・システム)への組み込みを検討します。
- 月次決算プロセスの早期化・統一:親会社の連結決算スケジュールに合わせて、対象会社の月次決算の早期化を図ります。また、勘定科目や会計方針の差異を把握し、統一に向けたロードマップを作成します。
- 予算管理・KPIの導入:親会社の基準に沿った予算管理プロセスや、事業の進捗を測るKPI(重要業績評価指標)を導入します。
4. 事業・業務領域
シナジーを創出し、業績向上に直結させるための施策です。
- クイックウィン(短期成果)の実行:重複する間接部門のコスト削減、共同購買による調達コストの削減、相互の顧客基盤を活用したクロスセルなど、短期間で実現可能な施策を直ちに実行します。
- 顧客・取引先への対応:主要な顧客や取引先に対し、M&Aの目的や今後の取引方針(従来通り取引を継続することなど)を丁寧に説明し、関係維持を図ります。
- ITシステムの現状把握と統合方針の策定:両社の基幹システムやインフラの現状を棚卸しし、将来的なシステム統合に向けた方針(片寄せか、新規構築か)とロードマップを策定します。
第4章:PMIを失敗させないための「3つの落とし穴」

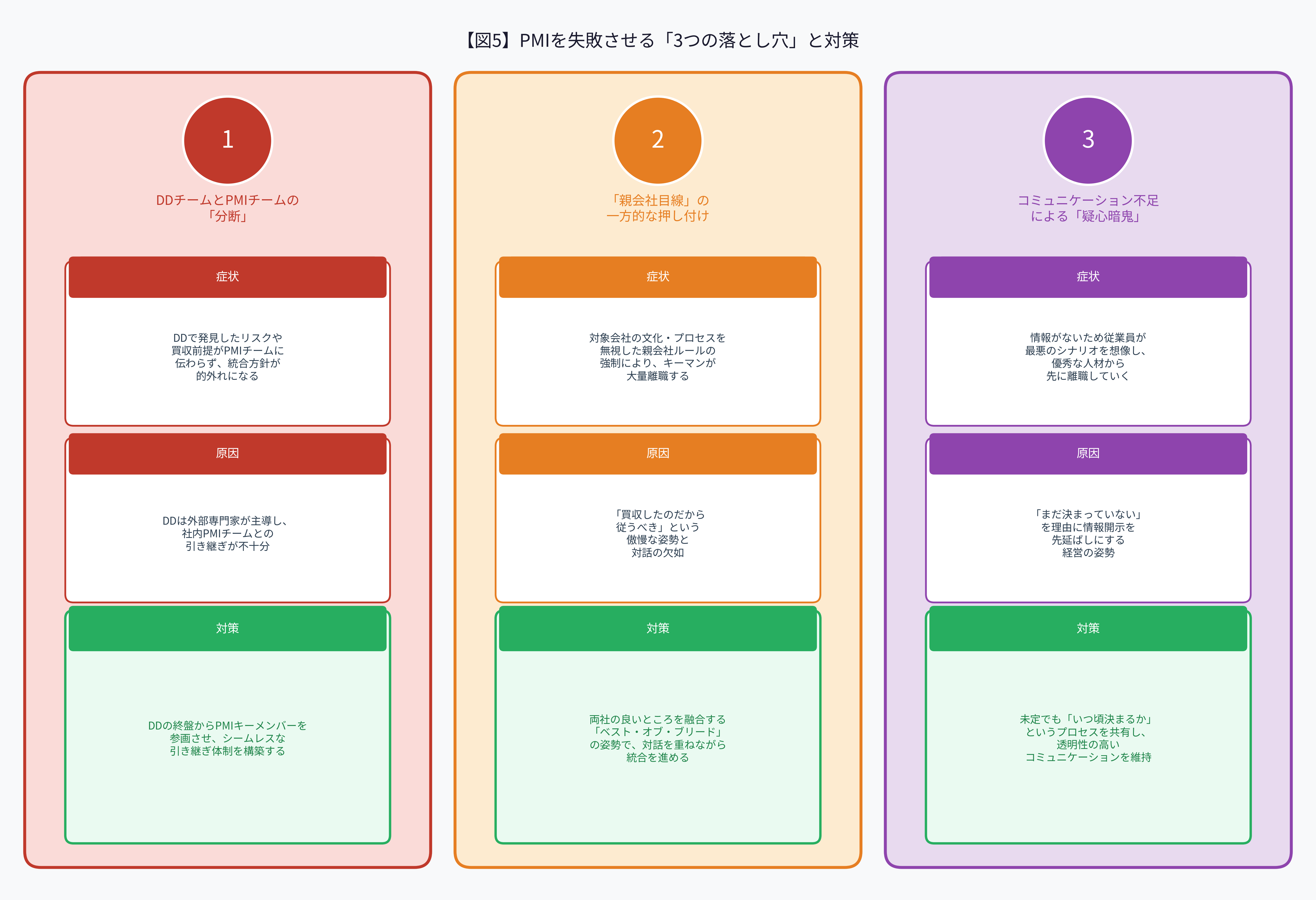

100日プランを策定・実行する上で、陥りがちな「3つの落とし穴」に注意する必要があります。
落とし穴1:DDチームとPMIチームの分断
DDを担当した外部専門家や社内メンバーと、PMIを実行するメンバーが完全に分断されているケースです。この場合、DDで発見された重要なリスクや「買収の前提条件」がPMIチームに伝わらず、統合方針が的外れなものになる危険性があります。DDの終盤からPMIのキーメンバーを参画させるなど、シームレスな引き継ぎが不可欠です。
落とし穴2:「親会社目線」の押し付け
買収側が「自分たちのやり方が正しい」と信じ込み、対象会社の企業文化や業務プロセスを無視して、親会社のルールを一方的に押し付けるケースです。これは対象会社の従業員の猛反発を招き、キーマンの大量離職やモチベーションの低下を引き起こします。「郷に入っては郷に従え」の精神も持ちつつ、両社の良いところを融合させる「ベスト・オブ・ブリード」の姿勢が重要です。
落とし穴3:コミュニケーション不足による「疑心暗鬼」
「まだ決まっていないから」という理由で、従業員への情報開示を遅らせるケースです。情報がない状態は、従業員に最悪のシナリオ(リストラや給与カットなど)を想像させ、疑心暗鬼を生み出します。たとえ未定の事項であっても、「現在検討中であり、〇月頃には方針を示す」といったプロセス自体を共有し、透明性を保つことが重要です。
おわりに:PMIは「終わりのない変革プロセス」
100日プランは、PMIを軌道に乗せるための強力なブースターです。しかし、100日が経過したからといってPMIが終わるわけではありません。真の企業文化の融合や、抜本的なシステム統合、そして持続的なシナジーの創出には、数年単位の継続的な努力が必要です。
PMIとは、単なる「作業の統合」ではなく、異なる歴史と文化を持つ2つの組織が、新たな価値を生み出すための「終わりのない変革プロセス」です。経営トップの強いコミットメントのもと、100日プランで確かな初速をつけ、そのモメンタムを維持しながら、粘り強く統合を進めていくことが、M&Aを真の成功に導く唯一の方程式と言えるでしょう。
